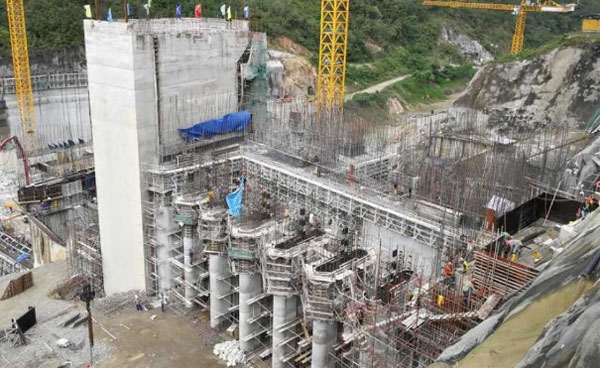

Tegucigalpa – El Proyecto Hidroeléctrico Patuca III, ubicado en el departamento de Olancho, avanza en un 79 por ciento y el mismo estará culminado en el mes de septiembre, informó hoy el supervisor de la obra Fabricio Lobo.
El proyecto generará 104 megas de energía con los que espera solucionar los problemas energéticos de dicho departamento, el más extenso del territorio hondureño, indicó el entrevistado.
“En este momento tenemos un avance del 77 al 79 % en general del proyecto”, declaró Lobo.
Acto seguido, indicó que se ultiman detalles del proyecto y se espera que el mismo esté finalizado en el mes de septiembre.
Dicho proyecto hidroeléctrico se construye a un valor de 347 millones dólares.
La obra es construida por técnicos de la empresa ejecutora Sinohydro de China continental, quienes actualmente trabajan en la selección de los puntos para instalar las torres que recorrerán 44 kilómetros hasta Juticalpa para ser conectadas a la subestación local y distribuir el fluido a nivel nacional.
